网站地图-联系我们 咨询热线:176-2971-7111 / 8111 / 9111 18538361111 电子邮箱:2563341863@qq.com

product center / 产品中心
施工指导
当前位置:首页 > 晟路品牌 > 施工指导

湿陷性黄土冲击式压路机冲击碾压施工工艺

发布时间:2018-08-16来源:振动压路机|冲击压路机|液压夯实机|垃圾压实机|多功能装载机|洛阳晟路机械制造有限公司点击:10114

湿陷性黄土冲击式压路机冲击碾压施工工艺

冲击式压路机冲击碾压租赁

湿陷性黄土冲击式压路机冲击碾压施工工艺

湿陷性黄土饱和结构不稳定,主要是由于黄土颗粒间隙过大,在大量渗水后,使土体在自重及荷载作用下发生沉陷,这种特性会对构造物带来不同性质的危害,基础沉降、折裂、倾斜,严重影响工程安全及使用。

冲击式压路机冲击压实通过对黄土施加高强度的冲击力,可以有效减小或消除土的压缩性和湿陷性。
  冲击式压路机冲击压实技术广泛应用于浅层软弱地基的冲击碾压,湿陷性黄土地基的处理,高填石方路堤的分层冲击碾压。在湿陷性黄土地基处理中适用于一般路段的Ⅱ级(含Ⅱ级)以下湿陷性黄土地基。

洛阳晟路结合多年的生产及施工经验,为您提供湿陷性黄土冲击碾压施工工艺如下,以供参考:
  施工设备及机具配备:
  施工主要机械设备有:洛阳山岛32kj冲击式压路机一套,平地机一台,20吨以上压路机一台,推土机一台,装载机一台,洒水车一台。
  施工前准备工作:
  (1) 施工前应熟悉相关设计文件、工程概况、气候条件及地形地貌等,在熟悉设计文件基础上,对设计采用冲击压实的地段进行现场核对和调查,以确定冲压面积,地形等是否满足要求。
  (2) 对原地面进行处理,地表的种植土清除15cm,拆除旧的建筑物基础要清除到地表以下30cm,置换素土填筑;挖掘树根的坑超过30cm须分层夯实到原地面;原地面坑洼不平地段,相对高差小于50cm的进行整平处理,相对高差大于50cm的坑分层夯实到原地面。
  (3) 按《公路路基施工技术规范》的要求,做好导线、中线、水准点复测、横断面检查与补测、增设水准点等工作,并按设计文件要求定出路堤坡脚、护坡道及边沟位置。
  (4) 沉降量检测点埋设用长6cm铁钉系红布条做明确标志,准确定点。平地机刮平时应注意保护带有红布条铁钉的检测点,距检测点20cm范围内不得扰动。

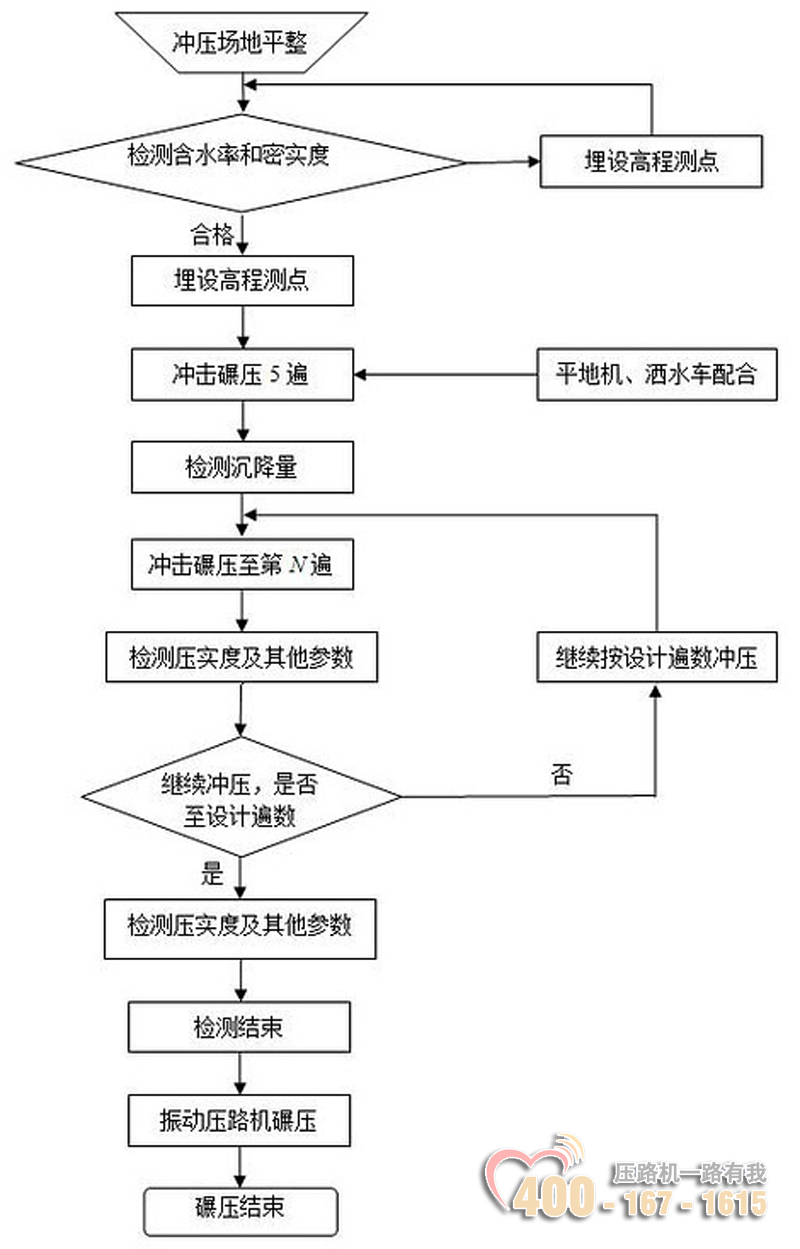

  施工工艺流程图:

湿陷性黄土施工工艺  施工常规检验:
  (1) 冲击碾压前,在作业段中(300~500m)取代表性土样1处,测定土的液塑限(确定土名)、最大干密度和最佳含水量;
  (2) 冲击碾压完成后,随机取6处,分层检测压实度(清表以下20cm、50cm、80cm),相邻位置做地基承载力检测(采用轻型动力触探仪)6处(测深90cm);取1处,分层检测湿陷性系数(清表以下20cm、50cm、80cm);
  (3) 每个作业段完成后,应评定分层压实度(或贯入值)和湿陷系数是否符合设计要求。

   广大路友如有补充及指点的地方请联系。


分享到:0
#

拍下二维码,信息随身看

试试用微信扫一扫,
在你手机上继续观看此页面。
