网站地图-联系我们 咨询热线:176-2971-7111 / 8111 / 9111 18538361111 电子邮箱:2563341863@qq.com

news / 新闻中心
行业资讯
当前位置:首页 > 新闻中心 > 行业资讯

高速液压夯实机一次打多少下或者夯多少锤?怎么确定夯击次数?

发布时间:2009-04-08作者:来源:振动压路机|冲击压路机|液压夯实机|垃圾压实机|多功能装载机|洛阳晟路机械制造有限公司点击:1705

高速液压夯实机一次打多少下或者夯多少锤?怎么确定夯击次数?太多液压夯实机用户在使用过程中打电话咨询,在此,高速液压夯实机厂家给大家谈谈这个问题,以帮助大家更有效地施工。

高速液压夯实机

首先,告诉大家高速液压夯实机一次打多少下或者夯多少锤并没有一劳永逸的标准答案,工程施工影响工程施工质量的外在因素很多,大致有“材料、机械、方法、环境、人员”等五大方面,这五大方面一个环节出现问题都会影响到施工质量。

液压夯实机

就高速液压夯实机而言,虽说操作人员与机械设备很容易固定,但一旦更换了施工环境,受基础材料性质、含水量多少以及道路施工要求等外在因素的影响及制约,施工方法或者说施工工艺就有可能需要改变。

液压夯实机

当然了,施工方或设计方也可多多总结积累施工经验,在施工的过程中遇到与之前施工环境及施工要求较为贴近的施工需求,就可以参照以往的施工实验记录,确定高速液压夯实机在施工时一次打多少下或者夯多少锤。

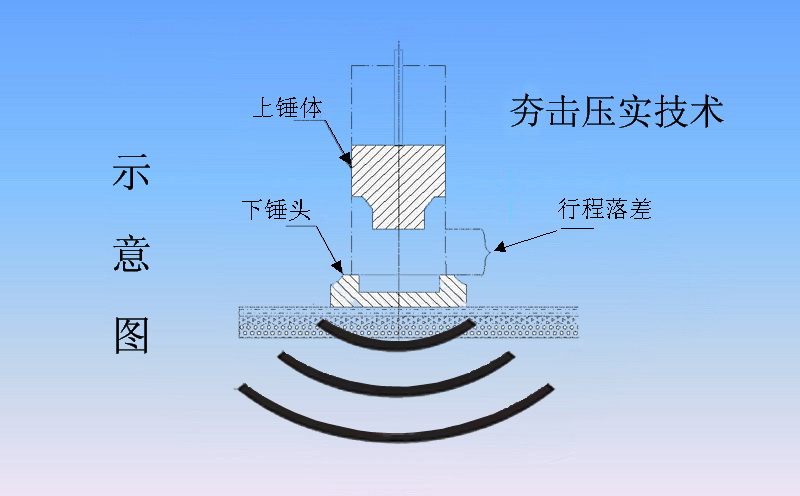

液压夯实机工作原理

总而言之,高速液压夯实机施工更有效更稳妥的方法还是通过做试验段,即通过实验夯实来确定高速液压夯实机一次打多少下或者夯多少锤,定下准确的夯击次数。大致可依照以下步骤执行。

一、实验准备;

实验准备工作包括在夯击前检验需夯实基础的压实度、平整度是否达到设计要求,检测合格后的基础方可进行冲击夯实点的布设。基础填层表面干燥时要适量洒水,防止表面粉尘影响能量向深层传递以及造成环境污染。

二、夯点布置;

在检测合格满足高速液压夯实机施工要求的路基上放出夯点,用白灰标记并编号并按照编号测出每一点初始高程。夯点布置要细致,所谓欲速则不达,不做夯点规划容易出现夯实不均匀以及重复做工的情况。

三、实验记录;

高速液压夯实机试验记录采取分别使用强、中、弱三个工作档位,以弱档9锤、12锤、15锤布点夯实;中档6锤、9锤、12锤布点夯实;强档6锤、9锤、12锤的方式对布点夯实,之后测密实度,并以每3锤为一组追加夯实,对应记录每次数据。

四、确定锤数;

当步骤三实验记录中出现至少2组数据达标的夯实记录时,可停止继续实验夯实,对比实验数据,根据现场情况,如:基础下方有无涵洞、管道,邻近构造物有无冲击力限制、施工速度有无要求等,合理选择施工档位及对应夯击次数。

其中,步骤三实验记录环节,工作档位相对夯击次数的实验起点次数,可参考以往工地的相似实验数据,直接采用最贴近最终达标夯实次数的实验数据,以缩短实验夯实过程,提高施工效率。

注意:弱档位的高振频低振幅与强档位的高振幅低频率有不同的施工功效,通常底层夯实多采用强档位夯实,临近表层的夯实多选择低档位。较大厚度的基础夯实,在不了解基础下有无管路等存在,每要求夯实影响深度的情况下尽量不选择强档位。

此外,高速液压夯实机作业点夯锤外缘距桥、涵等构造物的距离也应试验确定。在实验数据不明的情况下,建议施工点即夯锤的中心距离结构物可设定为800mm,即直径1000mm的夯锤边缘到结构物距离不低于300mm,以确保构造物的安全。

高速液压夯实机一次打多少下或者夯多少锤?怎么确定夯击次数?高速液压夯实机厂家的指导意见就说到这里,若您有更好的施工方案或不同意见,可留言交流。三人行必有我师,希望文章对您有帮助。

分享到:0 用手机看
#

拍下二维码,信息随身看

试试用微信扫一扫,
在你手机上继续观看此页面。
